1 總 則
1.0.1 在建筑施工升降機安裝、使用、拆卸中,為貫徹“安全第一、預防為主、綜合治理”的方針,確保施工中人員與財產的安全,制定本規程。
1.0.2 本規程適用于房屋建筑工程、市政工程所用的齒輪齒條式、鋼絲繩式人貨兩用施工升降機,不適用于電梯、礦井提升機、升降平臺。
1.0.3 施工升降機的安裝、使用和拆卸,除應符合本規程規定外,尚應符合國家現行有關標準的規定。
2 術 語
2.0.1 安裝吊桿 jib attachment
施工升降機上用來裝拆導軌架標準節等部件的提升裝置。
2.0.2 額定安裝載重量 rated erection load
安裝工況下吊籠允許的最大載荷。
2.0.3 額定載重量 rated load
使用工況下吊籠允許的最大載荷。
2.0.4 防墜安全器 safety device
非電氣、氣動和手動控制的防止吊籠或?qū)χ貕嬄涞臋C(jī)械式安全保護裝置。
2.0.5 限位開關 terminal stopping switch
吊籠到達行程終點時自動切斷控制電路的安全裝置。
2.0.6 極限開關 ultimate limit switch
吊籠超越行程終點時自動切斷總電源的非自動復位安全裝置。
2.0.7 對重 counterweight
對吊籠起平衡作用的重物。
2.0.8 層站 landing
建筑物或其他固定結構上供吊籠??亢腿素洺鋈氲牡攸c(diǎn)。
2.0.9 地面防護圍欄 base level enclosure
地面上包圍吊籠的防護圍欄。
2.0.10 緩沖器 buffer
安裝在底架上,用以吸收下降吊籠或?qū)χ氐膭幽?,起緩沖作用的裝置。
2.0.11 施工升降機運行通道 hoistway
施工升降機吊籠運行軌跡占用的全部空間。
2.0.12 墜落試驗 drop test
通過施工升降機吊籠沿導軌架作自由落體運動,以檢驗防墜安全器作用的試驗。
3 基 本 規 定
3.0.1 施工升降機安裝單位應具備建設行政主管部門頒發的起重設備安裝工程專業承包資質和建筑施工企業安全生產許可證。
3.0.2 施工升降機安裝、拆卸項目應配備與承擔項目相適應的專業安裝作業人員以及專業安裝技術人員。施工升降機的安裝拆卸工、電工、司機等應具有建筑施工特種作業操作資格證書。
3.0.3 施工升降機使用單位應與安裝單位簽訂施工升降機安裝、拆卸合同,明確雙方的安全生產責任。實行施工總承包的,施工總承包單位應與安裝單位簽訂施工升降機安裝、拆卸工程安全協議書。
3.0.4 施工升降機應具有特種設備制造許可證、產品合格證、使用說明書、起重機械制造監督檢驗證書,并已在產權單位工商注冊所在地縣級以上建設行政主管部門備案登記。
3.0.5 施工升降機安裝作業前,安裝單位應編制施工升降機安裝、拆卸工程專項施工方案,由安裝單位技術負責人批準后,報送施工總承包單位或使用單位、監理單位審核,并告知工程所在地縣級以上建設行政主管部門。
3.0.6 施工升降機的類型、型號和數量應能滿足施工現場貨物尺寸、運載重量、運載頻率和使用高度等方面的要求。
3.0.7 當利用輔助起重設備安裝、拆卸施工升降機時,應對輔助設備設置位置、錨固方法和基礎承載能力等進行設計和驗算。
3.0.8 施工升降機安裝、拆卸工程專項施工方案應根據使用說明書的要求、作業場地及周邊環境的實際情況、施工升降機使用要求等編制。當安裝、拆卸過程中專項施工方案發生變更時,應按程序重新對方案進行審批,未經審批不得繼續進行安裝、拆卸作業。
3.0.9 施工升降機安裝、拆卸工程專項施工方案應包括下列主要內容:
1 工程概況;
2 編制依據;
3 作業人員組織和職責;
4 施工升降機安裝位置平面、立面圖和安裝作業范圍平面圖;
5 施工升降機技術參數、主要零部件外形尺寸和重量;
6 輔助起重設備的種類、型號、性能及位置安排;
7 吊索具的配置、安裝與拆卸工具及儀器;
8 安裝、拆卸步驟與方法;
9 安全技術措施;
10 安全應急預案。
3.0.10 施工總承包單位進行的工作應包括下列內容:
1 向安裝單位提供擬安裝設備位置的基礎施工資料,確保施工升降機進場安裝所需的施工條件;
2 審核施工升降機的特種設備制造許可證、產品合格證、起重機械制造監督檢驗證書、備案證明等文件;
3 審核施工升降機安裝單位、使用單位的資質證書、安全生產許可證和特種作業人員的特種作業操作資格證書;
4 審核安裝單位制定的施工升降機安裝、拆卸工程專項施工方案;
5 審核使用單位制定的施工升降機安全應急預案;
6 指定專職安全生產管理人員監督檢查施工升降機安裝、使用、拆卸情況。
3.0.11 監理單位進行的工作應包括下列內容:
1 審核施工升降機特種設備制造許可證、產品合格證、起重機械制造監督檢驗證書、備案證明等文件;
2 審核施工升降機安裝單位、使用單位的資質證書、安全生產許可證和特種作業人員的特種作業操作資格證書;
3 審核施工升降機安裝、拆卸工程專項施工方案;
4 監督安裝單位對施工升降機安裝、拆卸工程專項施工方案的執行情況;
5 監督檢查施工升降機的使用情況;
6 發現存在生產安全事故隱患的,應要求安裝單位、使用單位限期整改;對安裝單位、使用單位拒不整改的,應及時向建設單位報告。
4 施工升降機的安裝
5 施工升降機的使用
6 施工升降機的拆卸
6.0.1 拆卸前應對施工升降機的關鍵部件進行檢查,當發現問題時,應在問題解決后方能進行拆卸作業。
6.0.2 施工升降機拆卸作業應符合拆卸工程專項施工方案的要求。
6.0.3 應有足夠的工作面作為拆卸場地,應在拆卸場地周圍設置警戒線和醒目的安全警示標志,并應派專人監護。拆卸施工升降機時,不得在拆卸作業區域內進行與拆卸無關的其他作業。
6.0.4 夜間不得進行施工升降機的拆卸作業。
6.0.5 拆卸附墻架時施工升降機導軌架的自由端高度應始終滿足使用說明書的要求。
6.0.6 應確保與基礎相連的導軌架在最后一個附墻架拆除后,仍能保持各方向的穩定性。
6.0.7 施工升降機拆卸應連續作業。當拆卸作業不能連續完成時,應根據拆卸狀態采取相應的安全措施。
6.0.8 吊籠未拆除之前,非拆卸作業人員不得在地面防護圍欄內、施工升降機運行通道內、導軌架內以及附墻架上等區域活動。
6.0.9 拆卸作業還應符合本規程第4.2節的有關規定。

附錄A 施工升降機基礎驗收表
附錄A 施工升降機基礎驗收表

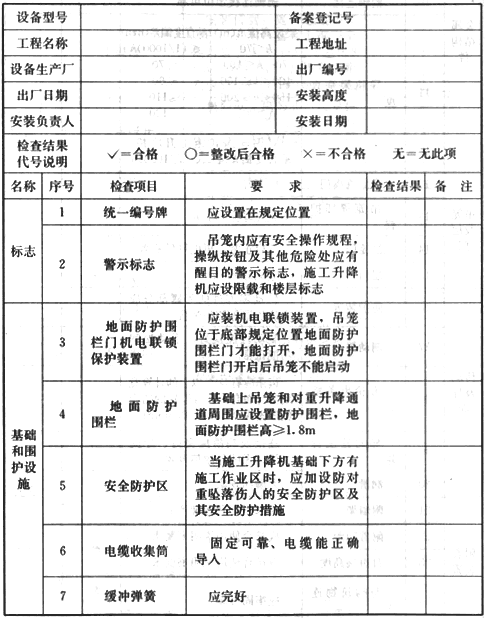

表A 施工升降機基礎驗收表

注:對不符合要求的項目應在備注欄具體說明,對要求量化的參數應填實測值。

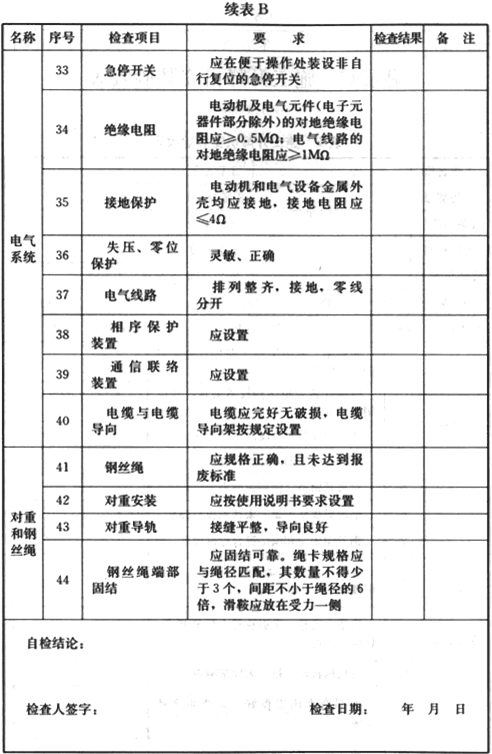

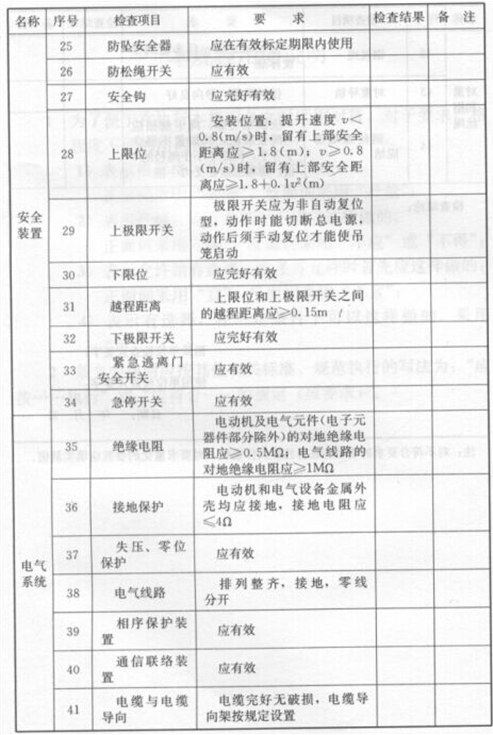

附錄B 施工升降機安裝自檢表
附錄B 施工升降機安裝自檢表

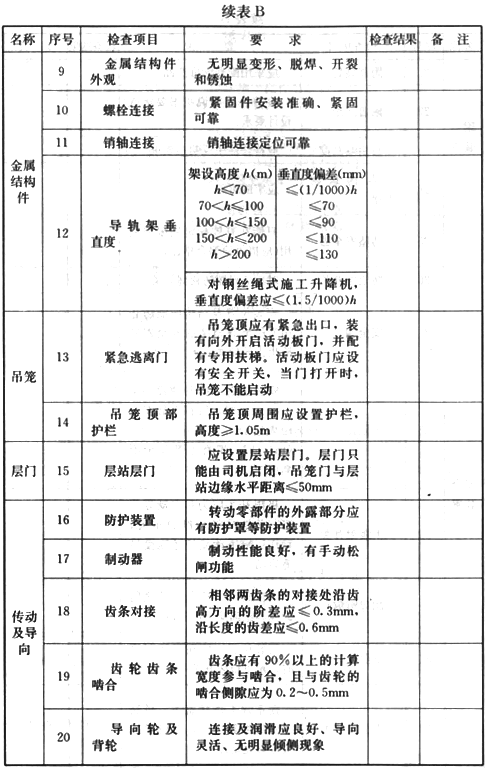

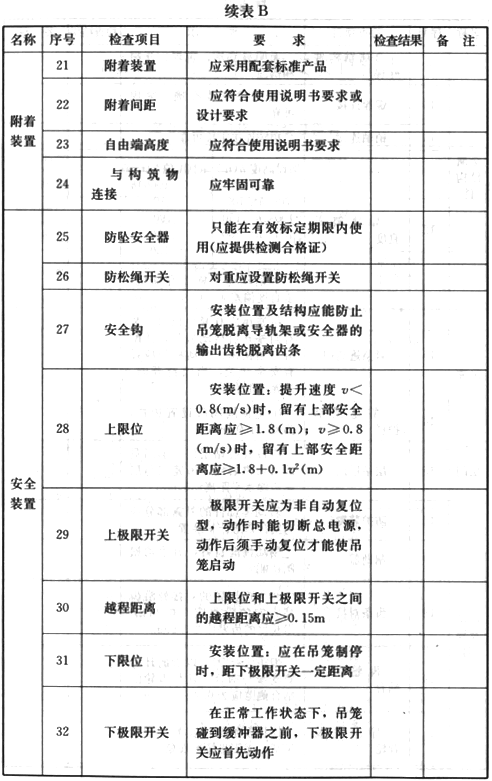

表B 施工升降機安裝自檢表

注:對不符合要求的項目應在備注欄具體說明,對要求量化的參數應填實測值。

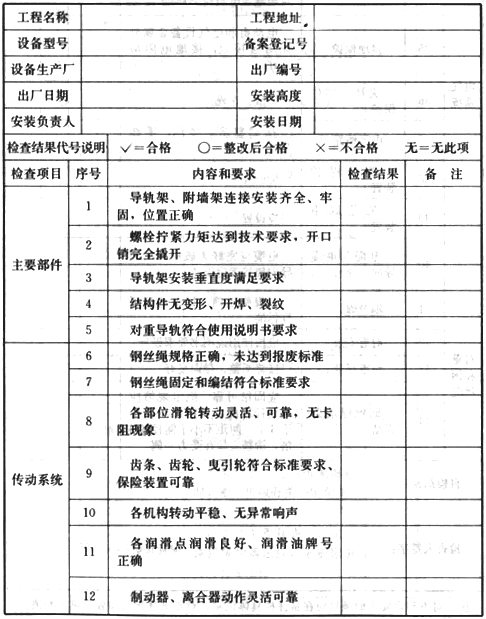

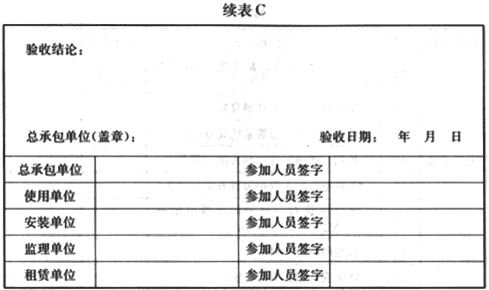

附錄C 施工升降機安裝驗收表
附錄C 施工升降機安裝驗收表

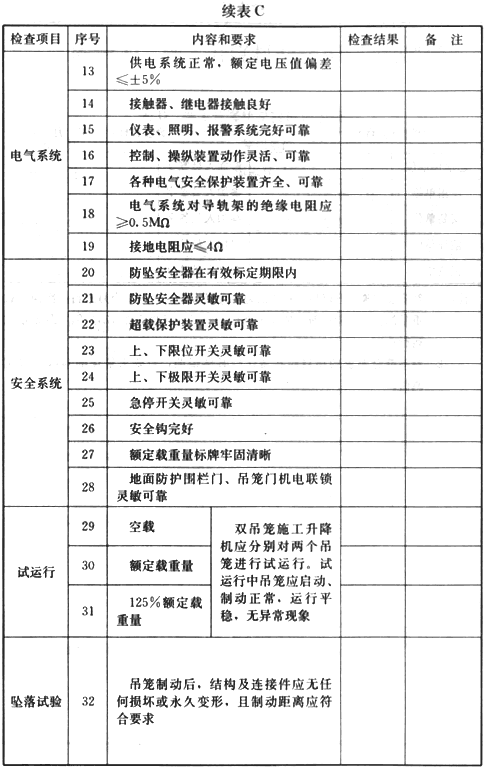

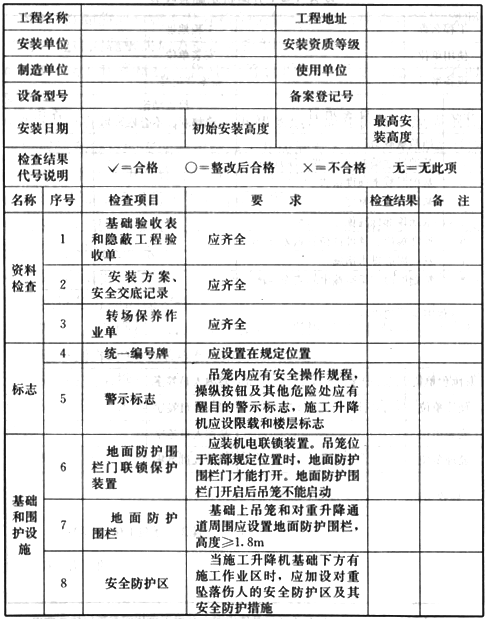

表C 施工升降機安裝驗收表

注:1 新安裝的施工升降機及在用的施工升降機應至少每3個月進行一次額定載
重量的墜落試驗;新安裝及大修后的施工升降機應作125%額定載重量試運行;
2 對不符合要求的項目應在備注欄具體說明。對要求量化的參數應填實測值。
附錄D 施工升降機交接班記錄表
附錄D 施工升降機交接班記錄表

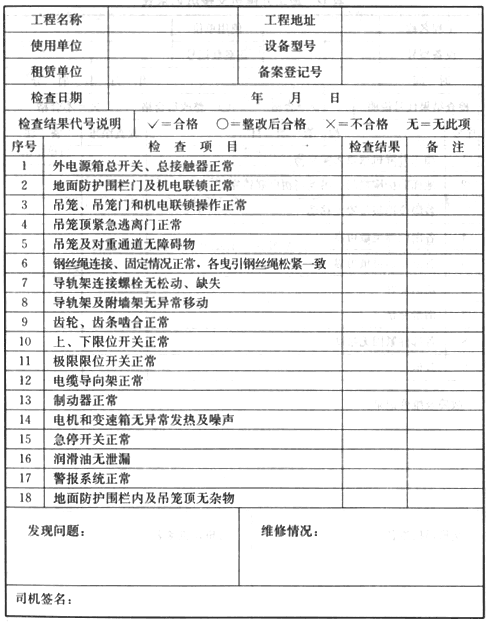

表D 施工升降機交接班記錄表

附錄E 施工升降機每日使用前檢查表

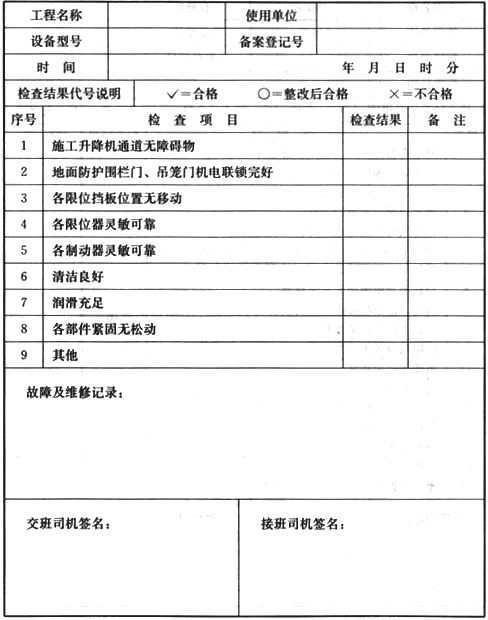

附錄E 施工升降機每日使用前檢查表
表E 施工升降機每日使用前檢查表

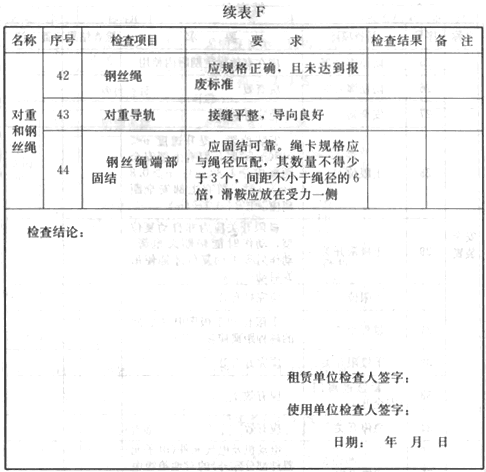

附錄F 施工升降機每月檢查表
附錄F 施工升降機每月檢查表

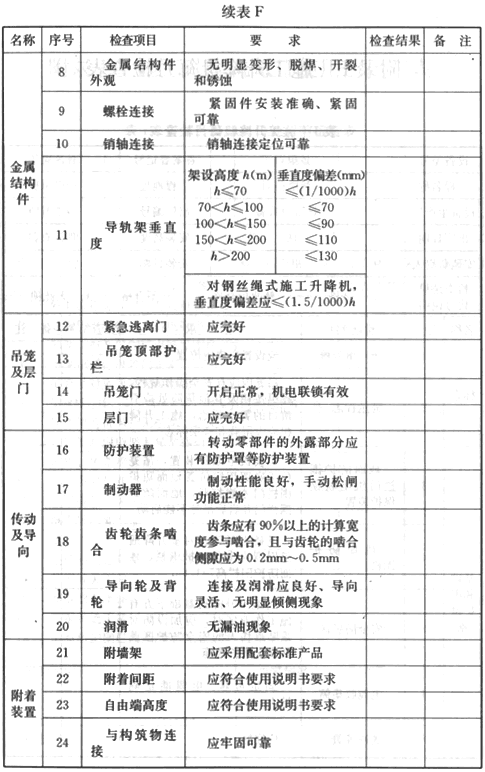

表F 施工升降機每月檢查表

注:對不符合要求的項目應在備注欄具體說明,對要求量化的參數應填實測值。
現批準《建筑施工升降機安裝、使用、拆卸安全技術規程》為行業標準,編號為JGJ 215-2010,自2010年12月1日起實施。其中,第4.1.6、4.2.10、5.2.2、5.2.10、5.3.9條為強制性條文,必須嚴格執行。
