(免費下載)GB 50946-2013 煤礦設備安裝工程質量驗收規范
1 總 則
1.0.1 為了加強煤礦設備安裝工程質量管理,統一煤礦設備安裝工程驗收程序與標準,保證工程質量,使設備安全運行,制定本規范。
1.0.2 本規范適用于煤礦建設及生產期間的機械設備安裝工程的質量驗收。
1.0.3 煤礦設備安裝工程中采用的工程技術文件、合同文件對安裝質量的要求,不得低于本規范的規定。
1.0.4 煤礦設備安裝工程質量驗收,除應符合本規范外,尚應符合國家現行有關標準的規定。
2 基本規定
2.0.1 煤礦設備安裝工程施工單位應具有相應的資質、健全的質量管理體系、質量控制及檢驗制度,現場應有經單位技術負責人審定的施工組織設計、施工方案、作業規程等技術文件。施工現場應嚴格執行相應的施工技術標準。
2.0.2 施工圖紙修改應有設計單位的設計變更通知書、聯系單或技術核定簽證。設計變更(修改)文件,應按原設計校審規定進行。
2.0.3 煤礦設備安裝工程質量檢查與驗收應使用經過法定計量單位計量檢定、校準合格的計量工具。
2.0.4 施工單位的專業技術工種施工人員和管理人員應取得相應專業技術操作資格證和管理資格證,持證上崗。
2.0.5 煤礦設備安裝工程應按規定的程序進行施工,相關各專業工種之間應交接檢驗,形成記錄;本專業各工序應按施工技術標準進行質量控制,每道工序完成后,應進行檢查,形成記錄。上道工序未經檢驗認可,不得進行下道工序施工。
2.0.6 煤礦設備安裝工程中的隱蔽工程,在隱蔽前應由施工單位通知有關單位進行驗收合格,并應形成驗收文件。
2.0.7 煤礦設備安裝工程質量驗收應在施工單位自檢、監理單位預驗收合格的基礎上,按分項工程、分部工程、單位工程進行。煤礦設備安裝工程的單位工程、分部工程、分項工程劃分宜按本規范附錄A的規定執行。
2.0.8 煤礦機械設備的安全保護裝置必須符合設計文件、設備制造廠家技術文件的規定,在試運轉中需要調試的裝置。必須在試運轉中完成調試,其功能必須符合設計文件的要求。設備聯軸器、傳動裝置中的傳動鍵、傳動帶等轉動部位均應安裝防護罩。
2.0.9 煤礦主提升機、主排水泵、主通風機等大型固定設備安裝工程的驗收,必須取得相應的技術性能測試報告;屬于強制性監督檢驗的特種設備,其制造、安裝、改造及維修,應由依照有關規定取得許可的單位進行。施工前必須將擬進行的特種設備安裝、改造、維修情況書面告知直轄市或者設區的市的特種設備安全監督管理部門,告知后方可施工;其施工過程,必須按安全技術規范的要求進行監督檢驗;取得相應監督檢驗合格證明后方可投入使用。
2.0.10 分項工程質量驗收合格應符合下列規定:
1 主控項目檢驗均應符合本規范規定的質量標準要求;
2 一般項目檢驗結果中,機械設備安裝應全部符合本規范的規定,工藝鋼結構、非標設備應有80%及以上的檢查點(值)符合標準,且其他不符合標準的檢查點(值)在滿足功能需要的條件下,其最大值不得超過其允許偏差值的1.2倍;
3 質量驗收記錄及質量合格證明文件應齊全。
2.0.11 分部工程質量驗收合格應符合下列規定:
1 分部工程所含分項工程質量均應驗收合格;
2 質量控制資料應齊全;
3 分部工程中有關安全、使用功能、節能、環境保護的檢驗和抽樣結果應符合有關規定;
4 設備單體空載試運轉應合格。
2.0.12 單位工程質量驗收合格應符合下列規定:
1 單位工程所含的分部工程質量均應驗收合格;
2 質量控制資料應齊全;
3 設備空載及負載聯合試運轉應合格;
4 觀感質量驗收合格率應達到70%及以上。
2.0.13 單位工程觀感質量檢查項目應符合下列規定,且下列各項隨機抽查不應少于10處:
1 連接螺栓:螺栓、螺母與墊圈應按設計配置齊全,緊固后螺栓應露出螺母1個~5個螺距,外露螺紋無損傷,外露長度一致,螺栓穿入方向除構造原因外應一致;
2 密封狀況:無明顯漏油、漏水、漏氣;
3 管道敷設:布置合理,排列整齊;
4 纜線敷設:走向合理,排列整齊,綁扎固定美觀;
5 隔聲與絕熱材料敷設:層厚均勻,綁扎牢固,表面較平整;
6 油漆涂刷:涂層均勻,無漏涂,無脫皮,無明顯皺皮和氣泡,色澤基本一致;
7 平臺、梯子、欄桿:固定牢固,無明顯外觀缺陷;
8 焊縫:焊縫紋理較均勻,焊渣和飛濺物清理干凈;
9 切口:切口較規則整齊,切口處無熔渣;
10 成品保護:設備無缺損,裸露加工面保護良好。
2.0.14 煤礦設備安裝工程質量驗收記錄應符合下列規定:
1 分項工程質量驗收記錄應按本規范附錄表B-1進行;
2 分部工程質量驗收記錄應按本規范附錄表B-2進行;
3 單位工程質量驗收記錄應按本規范附錄表B-3進行;
4 設備空(負)載試運轉記錄應按本規范附錄表B-4、表B-5進行;
5 煤礦設備安裝單位工程質量控制資料記錄應按本規范附錄表B-6進行;
6 煤礦設備安裝單位工程觀感質量驗收記錄應按本規范附錄表B-7進行;
7 煤礦設備安裝工程施工現場質量管理檢查記錄表應按本規范附錄表B-8進行。
2.0.15 煤礦設備安裝工程質量不符合要求的,應整體返工或局部處理達到合格要求,并應重新進行驗收;通過返修處理仍不能滿足安全使用的工程,不得驗收。
2.0.16 煤礦設備安裝工程質量驗收應按下列程序組織進行:
1 分項工程應在施工班組自檢合格的基礎上,組織施工單位相關人員進行驗收。
2 分部工程應組織施工單位、監理單位、設計等相關單位項目負責人和項目專業技術、質量負責人等進行驗收。
3 單位工程驗收應按下列程序進行:
1)單位工程完工經試運轉后,施工單位應自行組織有關人員進行檢查驗收,并應向監理單位提交工程竣工報驗單和竣工驗收資料。
2)監理單位應依據國家現行有關標準、設計文件及施工合同,對施工單位報送的竣工資料進行審查,并對單位工程質量進行竣工預驗收。對驗收中發現的問題,要求施工單位應及時整改。整改完畢由總監理工程師簽署工程竣工報驗單,并應在此基礎上提出質量評估報告。
3)單位工程預驗收合格后,施工單位應向建設單位報送施工單位工程質量竣工報告、監理單位工程質量評估報告,同時提交單位工程竣工報告和竣工驗收資料。
4)建設單位收到工程驗收報告后,應組織施工(含分包單位)、設計、監理、設備制造廠家等單位(項目)負責人進行單位工程驗收,并有建設工程質量監督機構對單位工程竣工驗收實施監督。
4 單位工程有分包單位施工時,總包單位應對工程質量全面負責,分包單位對分包施工的工程質量負責,分包單位應按本規范規定的程序?qū)λ职墓こ添椖繖z查評定,總包單位派人參加。分包工程完成后,應將工程有關資料交總包單位,由總包單位辦理工程資料的移交手續。
2.0.17 建設單位應在單位工程竣工驗收合格后15個工作日內,向煤炭工業建設工程質量監督機構申請質量認證;煤炭工業建設工程質量監督機構在收到單位工程質量認證申請書和相關資料后,若符合要求應在15d內完成單位工程質量認證。
2.0.18 單項工程中主要生產系統已經形成,竣工單位工程個數達到設計總數的85%以上,質量驗收合格且均已通過單位工程質量認證后,方可進行單項工程質量認證及竣工驗收。
3 設備基礎、基礎螺栓、墊鐵及二次灌漿
4 設備和材料進場
5 多繩摩擦式提升機安裝工程
6 纏繞式提升機及礦用提升絞車安裝工程
7 立井井筒裝備安裝工程
8 鋼結構井架安裝工程
9 裝載、卸載及撒煤清理設備安裝工程
10 井上下操車設備安裝工程
11 提升設施安裝工程
12 礦井輸送設備安裝工程
13 架空乘人裝置安裝工程
14 礦井通風系統設備安裝工程
15 礦井壓風系統安裝工程
16 礦井排水系統安裝工程
17 礦井水處理設備安裝工程
18 礦井工業管道安裝工程
19 瓦斯抽放設備安裝工程
20 井下采掘設備安裝工程
21 礦井其他機械設備安裝工程
22 旋轉電機安裝工程
23 井下空氣調節系統設備安裝工程
24 堆取料機設備安裝工程
25 計量設備安裝工程

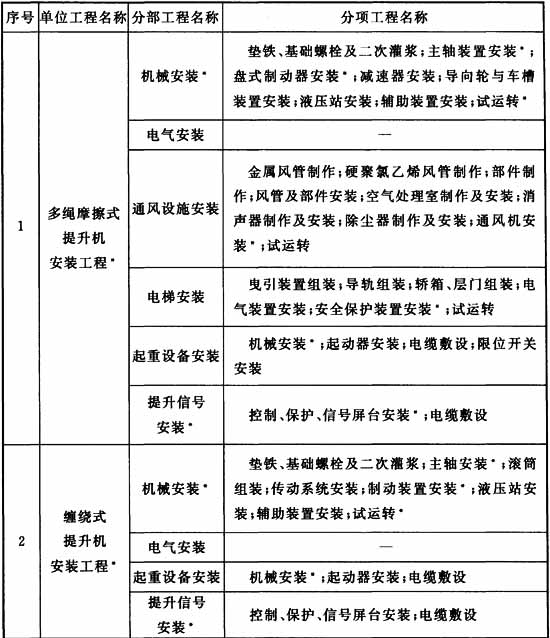

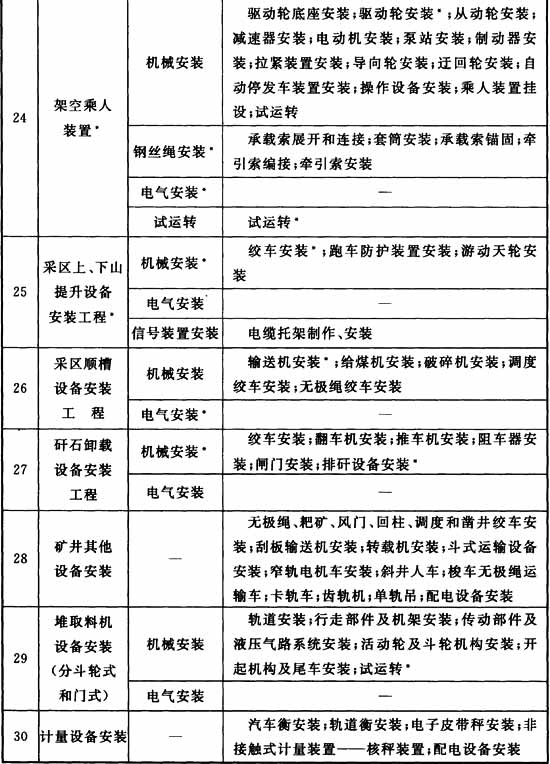

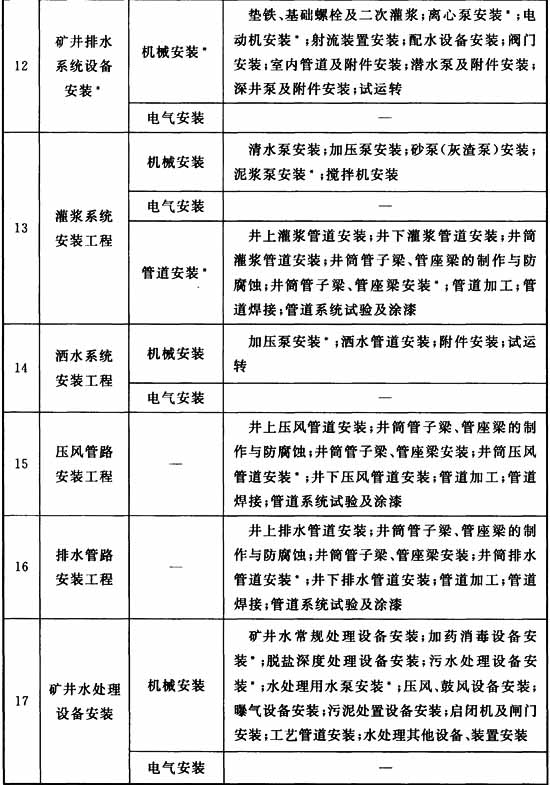

附錄A 煤礦設備安裝工程分項、分部及單位工程名稱
附錄A 煤礦設備安裝工程分項、分部及單位工程名稱
表A 煤礦設備安裝工程分項、分部及單位工程名稱

注:帶*符號者為主要分部、分項工程。
附錄B 煤礦設備安裝工程質量驗收記錄表
附錄B 煤礦設備安裝工程質量驗收記錄表
表B-1 煤礦設備安裝分項工程施工質量驗收記錄表
表B-2 煤礦設備安裝分部工程施工質量驗收記錄

表B-3 煤礦設備安裝單位工程質量驗收記錄表
表B-4 煤礦設備單機試運轉記錄
表B-5 煤礦設備聯合試運轉記錄
表B-6 煤礦設備安裝單位工程質量控制資料核查記錄

注:*為重要控制資料。
表B-7 煤礦設備安裝單位工程觀感質量檢查記錄
注:抽查質量狀況打“√”,質量評價打“√”或“×”。
表B-8 施工現場質量管理檢查記錄
