(免費下載)GB/T 51025-2016 超大面積混凝土地面無縫施工技術規范
公告
中華人民共和國住房和城鄉建設部公告
第1182號
住房城鄉建設部關于發布國家標準《超大面積混凝土地面無縫施工技術規范》的公告
現批準《超大面積混凝土地面無縫施工技術規范》為國家標準,編號為GB/T51025-2016,自2017年2月1日起實施。
本規范由我部標準定額研究所組織中國計劃出版社出版發行。
中華人民共和國住房和城鄉建設部
2016年6月20日
前言
前言
根據住房和城鄉建設部《關于印發(2009年工程建設標準規范制訂、修訂計劃(第一批))的通知》(建標[2009]88號)的要求,規范編制組經廣泛的調查研究,認真總結實踐經驗,參考有關國際標準和國外先進標準,并在廣泛征求意見的基礎上,編制本規范。
本規范共分7章和3個附錄,主要技術內容包括:總則,術語和符號,基本規定,材料、配比、制備及運輸,施工準備,混凝土地面無縫施工和施工現場監測等。
本規范由住房和城鄉建設部負責管理,由中建五局第三建設有限公司負責具體技術內容的解釋。執行過程中如有意見或建議,請寄送中建五局第三建設有限公司(地址:湖南省長沙市中意一路158號,郵政編碼:410004)。
本規范主編單位、參編單位、主要起草人和主要審查人:
主編單位: 中建五局第三建設有限公司
重慶大學
參編單位: 博坤建設集團有限公司
重慶建工第七建筑工程有限責任公司
臺州市城鄉規劃設計研究院
廣西建工集團第五建筑工程有限公司
中國建筑西南設計研究院有限公司
新疆中建地產有限公司
廣東工程建設監理有限公司
重慶建工住宅建設有限公司
重慶廣播電視大學
成都軍區建筑設計院
湖南中建五局混凝土有限公司
中建五局土木工程有限公司
河南國基建設集團有限公司
主要起草人:粟元甲 華建民 何昌杰 康明 余堯天
李洪 王建君 李能斌 羅剛 魯新
張萌 張意 范潔群 李顆 李黨義
張紅衛 黃永軍 劉大江 盛建伍 陳名弟
任自力 葉建雄 廖飛 謝小紅 余瑜
黃樂鵬
主要審查人:王鐵夢 張希黔 孫永民 周燕 陳昌禮
王自強 陳火炎 王貽蓀 張友亮 黃勁松
1 總則
1.0.1為控制超大面積混凝土地面開裂效果,規范超大面積混凝土地面無縫施工,做到技術先進、經濟合理、安全適用,制定本規范。
1.0.2本規范適用于對建筑功能、工期等有特殊要求的,不留設伸縮縫、不設后澆帶的工業與民用建筑的超大面積混凝土地面工程施工。
1.0.3超大面積混凝土地面工程無縫施工除應符合本規范外,尚應符合國家現行有關標準的規定。
2 術語和符號
3 基本規定
3.0.1超大面積混凝土地面工程施工前,應滿足下列條件:
l地基基礎工程驗收合格;
2已編制施工組織設計或?qū)m?xiàng)施工方案。
3.0.2超大面積混凝土地面工程應符合下列規定:
1混凝土設計強度等級宜采用C20~C35;
2配筋除應滿足結構強度和構造要求外,尚應結合施工方法配置抗裂構造鋼筋;
3宜采用減少混凝土外部約束的技術措施;
4當混凝土地面直接置于巖石類地基時,應在混凝土墊層上設置滑動層,其他地基宜設置滑動層。
3.0.3溫控指標宜符合下列規定:
1混凝土入模溫度不宜大于35℃,澆筑體在入模溫度基礎上的最高溫升值不宜大于35℃;
2混凝土澆筑體里表溫差不宜大于30℃;
3混凝土澆筑體降溫速率不宜大于3.O℃/d;
4混凝土澆筑體表面與大氣溫差不宜大于20℃。
4 材料、配比、制備及運輸
5 施工準備
5.0.1混凝土地面無縫施工前應進行圖紙會審,制訂專項施工方案。
5.0.2超大面積混凝土地面無縫施工方案應包括下列主要內容:
1混凝土澆筑體溫度作用,可按本規范附錄A計算;
2控制裂縫的條件,可按本規范附錄B確定;
3跳倉間距,可按本規范附錄C計算,并結合現場具體情況確定;
4混凝土澆筑體溫度應力和收縮應力,可按本規范附錄C計算;
5主要抗裂構造措施和溫控指標;
6監測設備和測試布置圖;
7原材料優選、配合比設計、制備與運輸;
8混凝土澆筑順序;
9混凝土保溫和保濕養護措施;
10主要應急保障措施;
11特殊部位和特殊氣候條件下的施工措施。
5.0.3混凝土地面無縫施工前,應對施工人員進行專業培訓,逐級進行技術交底,建立崗位責任制和交接班制度。
5.0.4施工現場設施應按施工總平面布置圖的要求布置并按時完成,場區內道路應堅實平坦,供水、供電應滿足混凝土連續施工的需要。
5.0.5混凝土澆筑前,無縫施工設備應檢修和試運轉,其性能和數量應滿足混凝土連續澆筑的需要。
5.0.6混凝土測溫監控設備應標定、調試正常,保溫材料應齊備,并應派專人負責測溫作業管理。
5.0.7混凝土地面無縫施工前,應與當?shù)貧庀笈_(tái)、站聯系,掌握近期氣象情況。特殊條件下的施工,應制訂應急預案。
6 混凝土地面無縫施工
7 施工現場監測
7.0.1無縫施工澆筑體內監測點應真實反映出最高溫升、里表溫差、降溫速率。監測點的設置應符合下列規定:
1地面結構實體最小尺寸大于500mm,或溫度裂縫和收縮裂縫控制要求嚴格時,宜進行現場監測;
2監測點位置與數量應根據澆筑體溫度場分布及溫控要求確定;
3監測點宜以澆筑體平面圖長邊對稱軸線的半條軸線為測試區,測試區內監測點應按平面均勻布置;
4測試軸線上,厚度方向中心區域監測點位不宜少于3處,剖面周邊的測溫點宜設置在距結構表面內20mm~40mm位置處,沿長度方向間距不應大于1Om;
5環境溫度測溫點設置不宜少于1點,且應離開澆筑的結構邊緣。
7.0.2混凝土澆筑體里表溫差、降溫速率及環境溫度測試宜符合下列規定:
1宜根據每個測溫點被混凝土初次覆蓋時的溫度確定各測點部位混凝土的人模溫度;
2結構內部、表面、環境測溫,與澆筑、養護宜同步進行;
3宜按測溫頻率要求及時提供測溫報告,包含測溫點溫度、溫度變化曲線、溫度變化趨勢分析等;
4混凝土結構中心位置溫度與環境溫度差值小于20℃時,可停止測溫。
7.0.3澆筑體測溫頻率應早期密集,并應符合下列規定:
1入模溫度測量,每臺班不應少于2次;
2混凝土澆筑后ld~3d內,每4h不應少于1次;4d~7d內,每8h不應少于1次;7d至測溫結束,每12h不應少于1次;
3氣溫驟變期間,應增加測溫次數。
7.0.4測溫元件的安裝及保護應符合下列規定:
1接頭安裝位置應準確,固定牢固,并應與鋼筋及固定架的金屬體絕熱;
2引出線宜集中布置并妥善保護;
3混凝土澆筑不得直接沖擊測試元件及引出線,振搗器不得觸及測試元件及引出線。
7.0.5測試時宜及時描繪監測點的溫度變化曲線、斷面溫度分布曲線。監控?cái)?shù)值異常時應及時報警,并采取相應處理措施。
附錄A 無縫施工溫度作用計算方法
附錄B 控制裂縫的條件

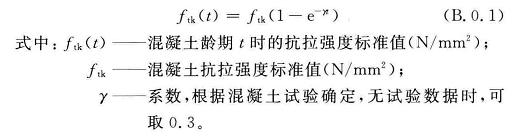

B.0.1混凝土抗拉強度可按下式計算:

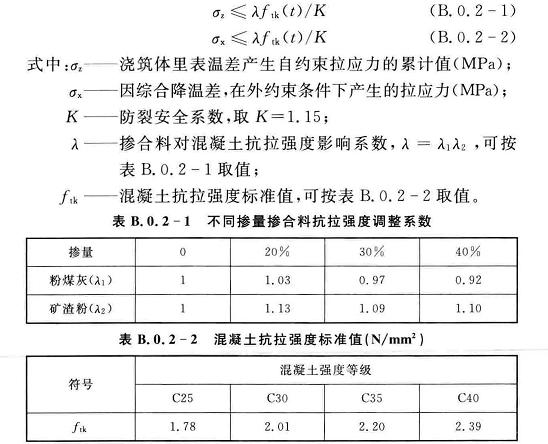

B.0.2混凝土防裂性能可按下列公式判斷:
