1 總 則
1.0.1 為保證電氣照明裝置施工質量,促進施工科學管理、技術進步,統一電氣照明裝置施工的工程交接驗收要求,制定本規范。
1.0.2 本規范適用于工業與民用建筑物、構筑物中電氣照明裝置安裝工程的施工與工程交接驗收。
1.0.3 電氣照明裝置的施工應按已批準的設計文件進行,施工中的設計變更或按工程承包合同約定的深化設計均應取得原設計單位的確認。
1.0.4 電氣照明裝置的施工與驗收,除應符合本規范的規定外,尚應符合國家現行有關標準的規定。
2 術 語
2.0.1 照明裝置 lighting instaIlation
為實現一個或幾個具體目的且特性相配合的照明設備的組合。
2.0.2 燈具 luminaire
凡是能分配、透出或轉變一個或多個光源發出光線的一種器具,并包括支承、固定和保護光源必需的所有部件(但不包括光源本身),以及必需的電路輔助裝置和將它們與電源連接的裝置。
2.0.3 懸吊式燈具 pendant luminafife
用吊繩、吊鏈、吊管等懸吊在頂棚上或墻支架上的燈具。
2.0.4 I類燈具 class I lumlnalre
燈具的防觸電保護不僅依靠基本絕緣,而且還包括附加的安全措施,即易觸及的導電部件連接到設施的固定布線中的保護接地導體上,使易觸及的導電部件在基本絕緣失效時不致帶電。
2.0.5 應急照明 emergency lighting
因正常照明的電源失效而啟用的照明。應急照明包括疏散照明、安全照明和備用照明。
2.0.6 景觀照明 landscape lighting
為表現建筑物造型特色、藝術特點、功能特征和周圍環境布置的照明,這種照明通常在夜間使用。
2.0.7 照明功率密度lighting power densitvfLPD)
單位面積上的照明安裝功率(包括光源、鎮流器或變壓器等),單位為瓦特每平方米(W/m2)。
3 基本規定
3.0.1 照明工程采用的設備、材料及配件進入施工現場應有清單、使用說明書、合格證明文件、檢驗報告等文件,當設計文件有要求時,尚需提供電磁兼容檢測報告。進口照明設備除應符合相關規定外,尚應提供商檢證明以及中文的安裝、使用、維修等技術文件。列入國家強制性認證產品目錄的照明裝置必須有強制性認證標識,并有相應認證證書。
3.0.2 設備及器材到達施工現場后,應按下列要求進行檢查:
1 技術文件應齊全;
2 型號、規格應符合設計要求;
3 燈具及其附件應齊全、適配,并無損傷、變形、涂層剝落和燈罩破裂等缺陷;
4 開關、插座的面板及接線盒盒體完整、無碎裂、零件齊全,風扇無損壞,涂層完整,調速器等附件適配。
3.0.3 民用建筑內的照明設備應符合節能要求,未經建設單位現場代表或監理工程師簽字確認,照明設備不得安裝。
3.0.4 施工中的安全技術措施,應符合本規范和國家現行有關標準及產品技術文件的規定。對關鍵工序,尚應事先制定有針對性的安全技術措施。
3.0.5 電氣照明裝置施工前,建筑工程應符合下列規定:
1 與電氣照明裝置相關的預留預埋工作應隱蔽驗收合格;
2 有礙照明裝置安裝的模板、腳手架應拆除;
3 頂棚、墻面等抹灰和裝飾工作應結束,地面清理工作應完成。
3.0.6 在砌體和混凝土結構上嚴禁使用木楔、尼龍塞或塑料塞安裝固定電氣照明裝置。
3.0.7 當在裝飾材料墻面上安裝照明裝置時,接線盒口應與裝飾面平齊。導管管徑大小應與接線盒孔徑相匹配,導管應與接線盒連接緊密。
3.0.8 電氣照明裝置的接線應牢固、接觸良好;需接保護接地線(PE)的燈具、開關、插座等不帶電的外露可導電部分,應有明顯的接地螺栓。
3.0.9 安裝在絕緣臺上的電氣照明裝置,其電線的端頭絕緣部分應伸出絕緣臺的表面。
3.0.10 防爆照明裝置的驗收應符合現行國家標準《電氣裝置安裝工程爆炸和火災危險環境電氣裝置施工及驗收規范》GB 50257的有關規定。
3.0.11 電氣照明裝置施工結束后,應及時修復施工中造成的建筑物破損。
4 燈 具
5 插座、開關、風扇
6 照明配電箱(板)
6.0.1 照明配電箱(板)內的交流、直流或不同電壓等級的電源,應具有明顯的標識。
6.0.2 照明配電箱(板)不應采用可燃材料制作。
6.0.3 照明配電箱(板)安裝應符合下列規定:
1 位置正確,部件齊全;箱體開孔與導管管徑適配,應一管一孔,不得用電、氣焊割孔;暗裝配電箱箱蓋應緊貼墻面,箱(板)涂層應完整;
2 箱(板)內相線、中性線(N)、保護接地線(PE)的編號應齊全,正確;配線應整齊,無絞接現象;電線連接應緊密,不得損傷芯線和斷股,多股電線應壓接接線端子或搪錫;螺栓墊圈下兩側壓的電線截面積應相同,同一端子上連接的電線不得多于2根;
3 電線進出箱(板)的線孔應光滑無毛刺,并有絕緣保護套;
4 箱(板)內分別設置中性線(N)和保護接地線(PE)的匯流排,匯流排端子孔徑大小、端子數量應與電線線徑、電線根數適配;
5 箱(板)內剩余電流動作保護裝置應經測試合格;箱(板)內裝設的螺旋熔斷器,其電源線應接在中間觸點的端子上,負荷線接在螺紋的端子上;
6 箱(板)安裝應牢固,垂直度偏差不應大于1.5‰。照明配電板底邊距樓地面高度不應小于1.8m;當設計無要求時,照明配電箱安裝高度宜符合表6.0.3的規定;
7 照明配電箱(板)不帶電的外露可導電部分應與保護接地線(PE)連接可靠;裝有電器的可開啟門,應用裸銅編織軟線與箱體內接地的金屬部分做可靠連接;
8 應急照明箱應有明顯標識。

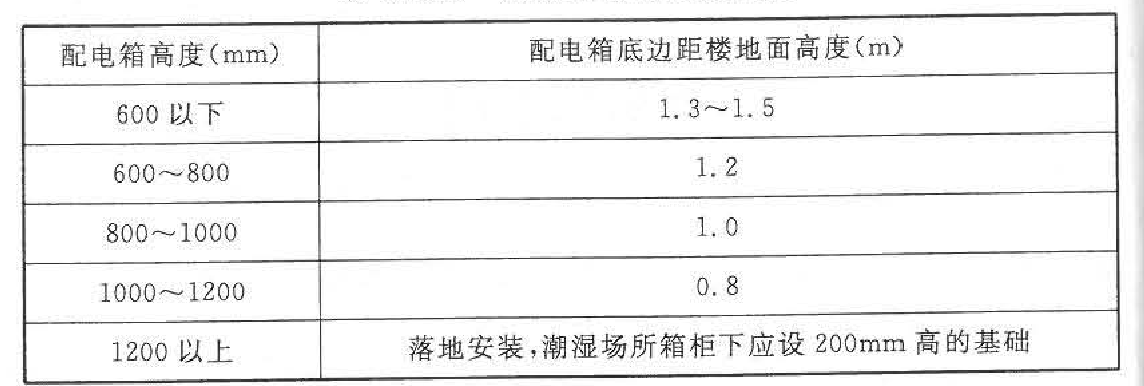

表6.0.3 照明配電箱安裝高度

6.0.4 建筑智能化控制或信號線路引入照明配電箱時應減少與交流供電線路和其他系統的線路交叉,且不得并排敷設或共用同一管槽。
7 通電試運行及測量
8 工程交接驗收
8.0.1 工程交接驗收時,應對下列項目進行檢查:
1 成排安裝的燈具、并列安裝的開關、插座,其中心軸線、垂直偏差、距地面高度;
2 盒(箱)周邊的間隙,交流、直流及不同電壓等級電源插座安裝的準確性;
3 大型燈具的安裝牢固度,吊扇、壁扇的防松措施;
4 室外燈具及接線盒的防水措施;
5 室外燈具緊固件的防銹蝕措施;
6 照明配電箱(板)回路編號及其接線的準確性;
7 燈具控制性能及試運行情況;
8 保護接地線(PE)連接的可靠性。
8.0.2 驗收檢查的數量應符合下列規定:
1 本規范中強制性條文規定的應全數檢查;
2 本規范中非強制性條文規定的應抽查5%。
8.0.3 工程交接驗收時,應提交下列技術資料和文件:
1 竣工圖;
2 設計變更、洽商記錄文件及圖紙會審記錄;
3 產品合格證、3C認證證書,照明設備電磁兼容檢測報告;進口設備的商檢證書和中文的質量合格證明文件、檢測報告等技術文件;
4 檢測記錄。包括燈具的絕緣電阻檢測記錄;照度、照明功率密度檢測記錄;剩余電流動作保護裝置的測試記錄;
5 試驗記錄。包括照明系統通電試運行記錄;有自控要求的照明系統的程序控制記錄和質量大于l0g的燈具固定裝置的載荷強度試驗記錄。
8.0.4 驗收時提交的文件資料,可為書面紙質資料或電子文檔,也可按合同約定。
