1 總 則
1.0.1 為規范電子會議系統工程的施工和驗收,保障工程質量,貫徹國家技術經濟政策,堅持以人為本,做到安全可靠、節能環保、技術先進、維護管理方便,制定本規范。
1.0.2 本規范適用于新建、擴建、改建電子會議系統工程的施工和質量驗收。
1.0.3 電子會議系統工程的施工和驗收除應執行本規范外,尚應符合國家現行有關標準的規定。
2 術語和縮略語
3 基本規定
3.0.1 電子會議系統工程的實施應包括施工準備、管線施工、設備安裝、會議室及控制室施工安裝、系統調試、系統試運行、工程質量檢測和竣工驗收。
3.0.2 電子會議系統工程的施工應符合設計要求。
4 施工準備
5 管線施工
6 設備安裝
7 會議室、控制室施工安裝
8 系統調試
9 系統試運行
9.0.1 系統應在調試合格,且試運行方案經建設單位認可后進行試運行。試運行期間,應按本規范表A.0.7的要求做好系統試運行記錄。
9.0.2 會議討論、會議同聲傳譯、會議表決和會場出入口簽到管理系統試運行時間不宜低于30h,且每2h應按本規范表A.0.7填寫系統運行狀態。會議擴聲、會議顯示、會議攝像、會議錄播系統和集中控制系統試運行時間不宜低于30d,且每天應按本規范表A.0.7填寫系統運行狀態。
9.0.3 系統試運行應達到設計要求。
9.0.4 系統試運行結束后,應根據試運行記錄寫出系統試運行報告。其內容應包括試運行起止日期;試運行內容;試運行過程是否有故障;故障產生的日期、次數、原因和排除狀況;系統功能是否符合設計要求及綜合評述。
9.0.5 系統試運行期間,應建立系統值勤、操作和維護管理制度。
10 工程質量檢測
11 竣工驗收
附錄A 工程施工質量控制記錄

A.0.1 施工有變更時應按表A.0.1填寫工程變更審核單。
表A.0.1 工程變更審核單

A.0.2 工程施工設備、材料進場時應按表A.0.2填寫設備材料進場報驗單。
表A.0.2 設備材料進場報驗單
A.0.3 隱蔽工程的施工應按表A.0.3填寫隱蔽工程驗收單。

表A.0.3 隱蔽工程驗收單
注:1 檢查內容包括:(序號1)管道排列、走向、彎曲處理、固定方式;(序號2)管道搭鐵、接地;(序號3)管口安放護圈標識;(序號4)接線盒及橋架加蓋;(序號5)線纜對管道及線間絕緣電阻;(序號6)線纜接頭處理等。
2 檢查結果的安裝質量欄內,按檢查內容序號,合格的打“√”,不合格的打“×”,并注明對應的部位、圖號。
3 綜合安裝質量的檢查結果,填寫在驗收意見欄內,并扼要說明情況。
A.0.4 工序交接檢查應按表A.0.4填寫工序交接檢查記錄表。

表A.0.4 工序交接檢查記錄表

A.0.5 系統設備調試時應按表A.0.5填寫系統設備調試記錄表。
表A.0.5 系統設備調試記錄表
注:系統名稱按照工程中所涉及會議系統專業分別進行設備調試,每一專業單獨附表填寫調試報告。
A.0.6 系統聯調時應按表A.0.6填寫系統聯調記錄表。
表A.0.6 系統聯調記錄表

A.0.7 系統試運行應按表A.0.7填寫系統試運行記錄。

表A.0.7 系統試運行記錄表
附錄B 工程檢測記錄

B.0.1 檢測工程安裝質量及觀感質量時應按表B.0.1填寫工程安裝質量及觀感質量檢驗記錄。

表B.0.1 工程安裝質量及觀感質量檢驗記錄表

注:1 安裝位置要求應對照本規范第6.1.4、6.2.4、6.2.5、6.3.4、6.3.5、6.6.2、6.6.3、6.7.7、6.7.8、6.7.9、6.7.10、6.7.11、6.7.12、6.8.2、6.8.3、6.8.4、6.9.2和6.10.4條的要求,進行現場檢查。
2 安裝質量(工藝)要求應對照本規范第6.1.4、6.2.4、6.2.5、6.3.4、6.3.5、6.6.2、6.6.3、6.7.7、6.7.8、6.7.9、6.7.10、6.7.11、6.7.12、6.8.2、6.8.4、6.10.2、6.10.5條的要求,進行現場檢查。
3 線纜連接要求應對照本規范第6.2.4、6.2.5、6.3.4、6.8.2、6.9.3、6.9.4、6.7.17條的要求,對照圖紙復核、抽查。
4 通電要求應對照本規范第8.1.3和8.1.5條的要求,現場通電檢查。
5 機架、控制臺應對照本規范第6.1.5和7.2.11條的要求,進行現場檢查。
6 控制設備安裝應對照本規范第6.1.5、6.2.6、6.3.4、6.3.5、6.6.4、6.7.13、6.7.14和6.8.5、6.10.5條的要求,進行現場檢查。
7 開關、按鈕應對照本規范第8.1.5條的要求,進行現場操作。
8 機架、設備接地應對照本規范第7.4.4條的要求,進行現場檢查。
9 接地電阻應對照本規范第7.4.4條的要求,進行現場測量。
10 控制臺、機架、纜線綁扎及標識應對照本規范第6.1.5、6.2.6、6.8.5、7.2.11和7.4.5條的要求,進行抽查。
11 電源引入線纜標識應對照本規范第5.2.7條的要求,進行現場檢查。
12 通電應對照本規范第8.1.3和8.1.5條的要求,進行現場通電檢查。
13 明敷管線應對照本規范第5.2.1、5.2.2、5.2.3、5.2.5和5.2.8、5.3.2條的要求,進行現場檢查。
14 接線盒、線纜接頭應對照本規范第5.2.6和5.2.7條的要求,進行現場檢查。
15 隱蔽工程隨工驗收復核應對照本規范第5.3.2和5.3.3條的要求,進行復核。
16 裝修應對照本規范第7.2節的要求,進行現場檢查。
17 空氣調節系統安裝應對照本規范第7.3節的要求,進行現場檢查。
18 電氣裝置安裝應對照本規范5.3.20c9-40c6-b93c-49b1b48bee34'>第7.4節的要求,進行現場檢查。
19 作業面和隱蔽部位應對照本規范第5.3.3、7.1.6和7.1.7條的要求,進行現場檢查。
20 維護保養應對照本規范第7.2.11和7.2.12條的要求,進行現場檢查。
21 防雷、接地系統應對照本規范第7.1.5和7.4.4條的要求,進行現場檢查。

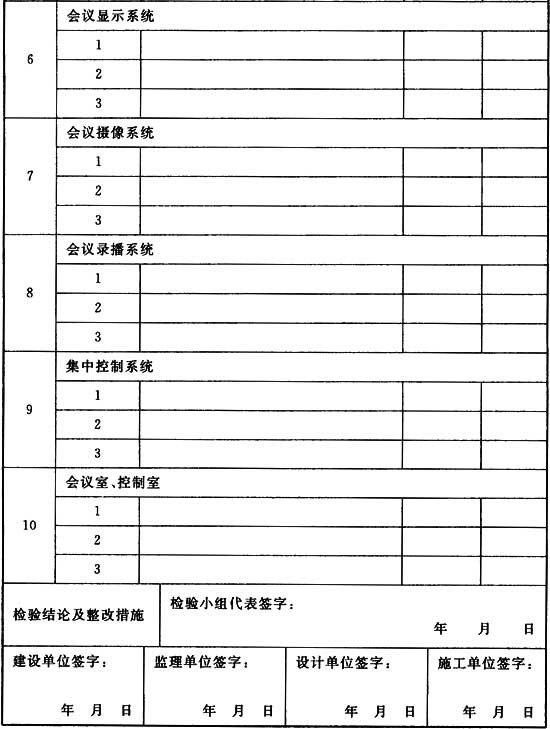

B.0.2 系統功能檢驗時應按表B.0.2填寫系統功能檢驗記錄。

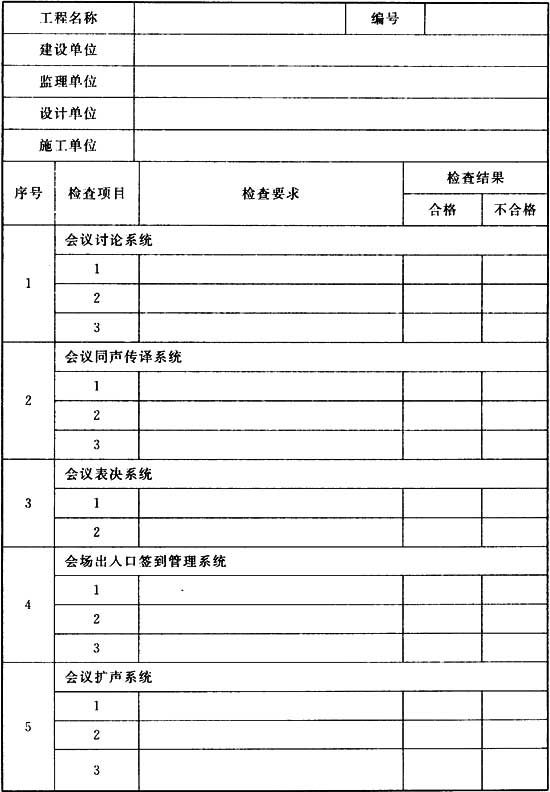

表B.0.2 系統功能檢驗記錄表

注:各檢查項目下的功能,可根據工程實際功能數量延伸表格。

B.0.3 檢驗系統技術性能時應按表B.0.3填寫系統技術性能指標檢測表。
表B.0.3 系統技術性能指標檢測表

注:1 檢測報告應另附。
2 各檢測項目下,可根據所簽訂合同中的實際系統技術性能數量延伸表格。
附錄C 工程竣工驗收記錄
C.0.1 工程竣工資料驗收時應按表C.0.1填寫工程竣工資料驗收審查表。

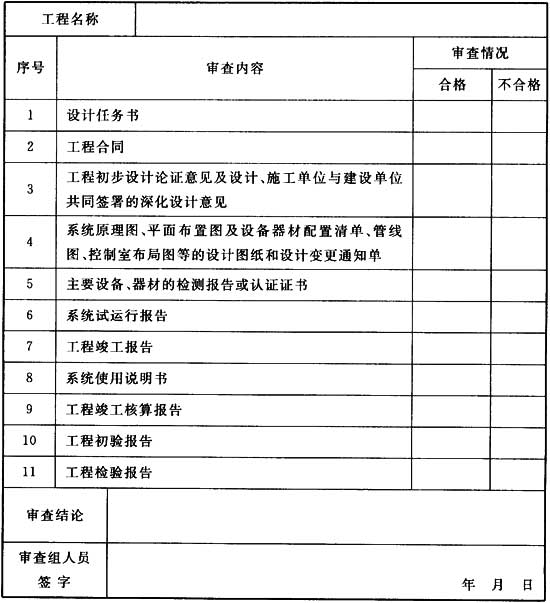

表C.0.1 工程竣工資料驗收審查表

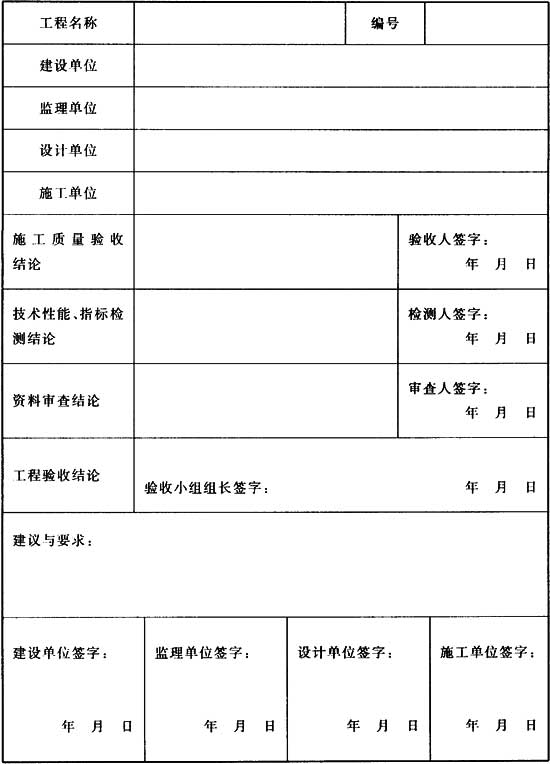

C.0.2 系統驗收后應按表C.0.2填寫工程竣工驗收結論匯總表。
表C.0.2 工程竣工驗收結論匯總表
