(免費下載)GB 50847-2012 住宅區和住宅建筑內光纖到戶通信設施工程施工及驗收規范
1 總 則
1.0.1 為了保證住宅區和住宅建筑內光纖到戶通信設施工程質量,統一工程的施工及質量檢查、隨工檢驗和竣工驗收等工作的技術要求,制定本規范。
1.0.2 本規范適用于新建住宅區和住宅建筑內光纖到戶通信設施工程,以及既有住宅區和住宅建筑內光纖到戶通信設施改建和擴建工程的施工及驗收。
1.0.3 新建住宅區和住宅建筑內的地下通信管道、配線管網、電信間、設備間等通信設施應與住宅區及住宅建筑同步施工、同時驗收。
1.0.4 住宅區和住宅建筑內光纖到戶通信設施工程的施工及驗收,除應符合本規范外,尚應符合國家現行有關標準的規定。
2 施工前檢查
3 管道敷設
4 線纜敷設與連接
5 設備安裝
5.0.1 光纜交接箱、配線設備和家居配線箱的規格、容量應符合設計要求。
5.0.2 在搬運及開箱時應避免損壞設備和機箱,并應按裝箱單與實物進行逐一核對檢查,開箱后應及時清離施工現場。
5.0.3 光纜交接箱與配線設備安裝完畢后應符合下列要求:
1 應平整端正,緊固件應齊全,安裝應牢固。
2 機柜(箱)門鎖的啟閉應靈活可靠。
3 配線模塊等部件應橫平豎直。
4 應按抗震設計進行加固。
5.0.4 各類配線部件應完整并安裝就位,標志應齊全、清晰、耐久可靠,安裝螺絲應擰緊,面板應保持在一個平面上。
5.0.5 配線模塊的類型與容量應符合設計要求。
5.0.6 機柜、光纜交接箱、配線設備應就近良好接地,并應保持良好的電氣連通性。
5.0.7 配線箱的安裝應符合下列規定:
1 應安裝在住宅區和住宅建筑內的公共部位,安裝位置應符合設計要求。
2 在公共場所安裝配線箱時,壁嵌式箱體底邊距地不宜小于1.5m,墻掛式箱體底面距地不宜小于1.8m。
5.0.8 機柜的安裝應符合下列規定:
1 有架空活動地板時,架空地板不應承受機柜重量,應按設備機柜的底平面尺寸制作底座,底座應直接與地面固定,機柜應固定在底座上,底座水平誤差每米不應大于2mm。
2 機柜垂直偏差不應大于3mm。
3 機柜的主要維護操作側的凈空不應小于800mm。
4 電源線與信號線在機柜(箱)內應分側布放,不得布放在同一線束內。
5 安裝完成后,應按設計要求設置標識。
5.0.9 光纜交接箱的安裝應符合下列要求:
1 光纜交接箱應安裝在水泥底座上,箱體與底座應用地腳螺絲連接牢固,縫隙應用水泥抹八字。
2 水泥底座的尺寸、高度、荷載等應符合設計要求。
3 水泥底座與人(手)孔之間應采用管道連接。
4 光纜交接箱應有接地裝置,接地體及接地引入線的安裝位置、材料、規格、長度、間距、埋深和接地電阻,應符合設計要求。
5 光纜交接箱應嚴格防潮,設備和光纜安裝完畢后,應封堵管孔縫隙和空管孔。
5.0.10 家居配線箱的安裝應符合下列規定:
1 壁嵌式箱體應預裝于墻體內,應在住宅房屋建造時同步完成;明裝箱體安裝時,應按設計要求的位置進行安裝。
2 箱體應采用膨脹螺栓對墻固定,箱體安裝應牢靠、不晃動,并應無明顯歪斜。
3 箱體內的通信設備與配線模塊應安裝牢固。
4 引入線纜應在家居配線箱終接,連接端子應標識清晰、準確。
5 箱內應預留0.5m~1.0m的線纜盤留空間,線纜應排列整齊、綁扎松緊適度。
6 箱體散熱措施應符合設計要求。
7 家居配線箱的電源供給應符合設計要求。
6 性能測試
6.0.1 用戶接入點至家居配線箱之間的光纖鏈路應全部檢測,衰減指標值應符合設計要求。
6.0.2 光纖鏈路衰減指標宜采用插入損耗法進行測試。
6.0.3 戶內對絞電纜布線系統宜對接線圖、衰減、近端串音進行測試,測試方法和性能指標值應符合現行國家標準《綜合布線系統工程驗收規范》GB 50312的有關規定。
6.0.4 性能測試的各項測試結果應有詳細記錄,測試記錄可采用自制表格、電子表格或儀表自動生成的報告文件等方式,測試記錄應作為竣工文檔資料的一部分。
7 工程驗收
7.0.1 竣工技術資料應內容齊全、數據準確,并應包括下列內容:
1 安裝工程量。
2 工程說明。
3 設備、器材明細表。
4 竣工圖紙。
5 測試記錄。
6 工程變更、檢查記錄及施工過程中的洽商記錄。
7 隨工驗收記錄。
8 隱蔽工程簽證。
9 工程決算。

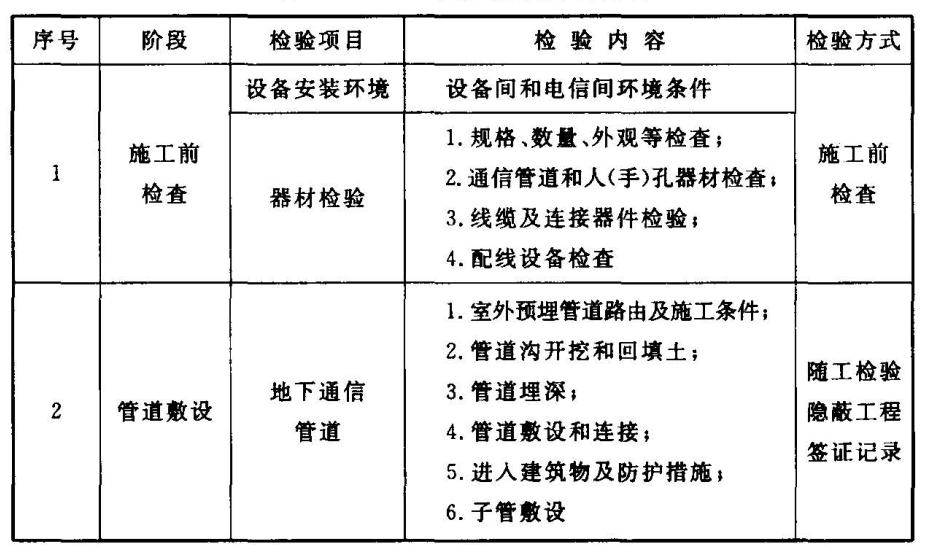

7.0.2 住宅區和住宅建筑內光纖到戶通信設施工程宜按表7.0.2所列方式進行檢驗,檢驗結果應作為工程竣工資料的組成部分。

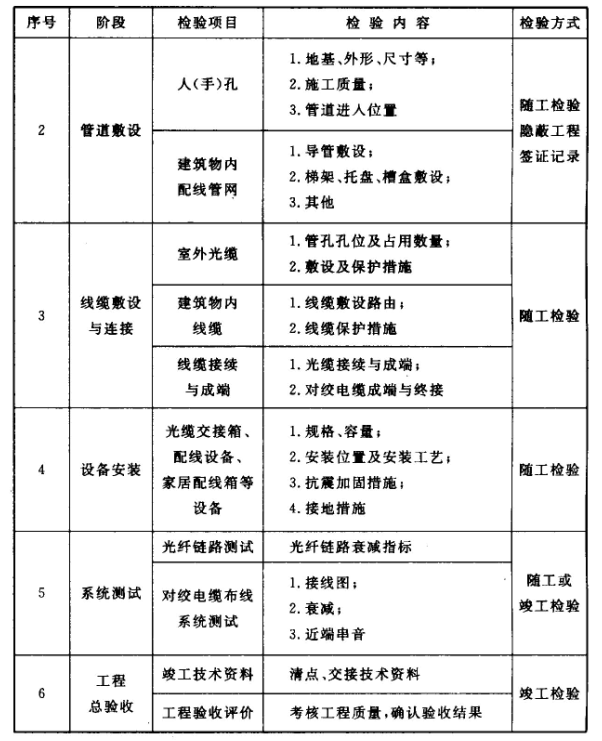

表7.0.2 工程檢驗項目及內窖

續表7.0.2

7.0.3 住宅區和住宅建筑內光纖到戶通信設施工程的質量評判,應符合下列規定:
1 地下通信管道的管孔試通應符合現行國家標準《通信管道工程施工及驗收規范》GB 50374的有關規定,竣工驗收需抽驗時,抽樣比例應由驗收小組確定。
2 工程安裝質量應按10%的比例抽查,符合設計要求時,被檢項檢查結果應為合格;被檢項的合格率為100%時,工程安裝質量應判為合格。
3 竣工驗收需對光纖鏈路抽驗時,抽樣比例不應低于10%。全部檢測或抽樣檢測的結果為合格時,光纖鏈路質量應判為合格。
4 對絞電纜布線系統工程質量的評判標準,應符合現行國家標準《綜合布線系統工程驗收規范》GB 50312的有關規定。
5 住宅區和住宅建筑內光纖到戶通信設施工程檢驗項目全部合格時,工程質量應判定為合格。
