GB 51108-2015 尾礦庫在線安全監測系統工程技術規范 (完整版)
1 總 則
1.0.1 為統一尾礦庫在線安全監測系統工程技術要求,保證監測質量,做到安全適用、技術先進、經濟合理、保護環境、運行可靠,實現尾礦庫安全預警,保障尾礦庫運行安全,制定本規范。
1.0.2 本規范適用于金屬和非金屬礦山尾礦庫及赤泥庫、錳渣庫在線安全監測。
1.0.3 尾礦庫在線安全監測除應符合本規范外,尚應符合國家現行有關標準的規定。
2 術語和符號
2.2 符 號
b——量水堰堰切口底寬;
D——全站儀測距長度或兩個GNSS觀測點之間的距離;
H——尾礦壩壩高或量水堰過堰水位;
n——水準測量測站數;
Q——滲流量;
V——尾礦庫全庫容。
2.3 縮 略 語
GNSS Global Navigation Satellite System 全球?qū)Ш叫l(wèi)星系統
PDOP Position Dilution Of Precision 空間位置精度因子
RTK Real Time Kinematic 實時動態測量
3 基本規定
4 監測系統
5 現場巡查與人工安全監測
6 在線安全監測
7 在線安全監測系統集成
8 數據分析與預警
9 項目驗收
9.0.1 尾礦庫在線安全監測系統應在滿足下列條件后進行項目驗收:
1 承建單位對本項目已進行了內部驗收并合格;
2 連續無故障試運行達到60d以上;
3 監測技術指標滿足設計要求;
4 項目設計、施工、自檢、內部驗收等各階段資料齊全。
9.0.2 尾礦庫在線安全監測系統驗收依據應包括下列內容:
1 項目招投標文件和項目合同書;
2 項目技術設計書和設計圖件。
9.0.3 尾礦庫人工安全監測項目驗收應包括下列內容:
1 技術報告書及竣工圖件和項目內部驗收報告;
2 監測設備的檢定證書、出廠率定資料和合格證書;
3 工程施工記錄和隱蔽工程相關影像資料;
4 監測儀器設備和監測設施現場檢查。
9.0.4 尾礦庫在線安全監測系統驗收應包括下列內容:
1 技術報告書及竣工圖件、項目內部驗收報告和系統試運行報告;
2 監測設備的檢定證書、出廠率定資料和合格證書;
3 工程施工記錄和隱蔽工程相關影像資料;
4 監測儀器設備和數據采集、通信、供電、防雷設施的現場檢查;
5 在線安全監測與人工安全監測的比測數據分析報告;
6 系統運行功能及技術指標。
10 運行維護與資料建檔
10.0.1 尾礦庫在線安全監測系統應全天候連續正常運行。系統出現故障時,排除故障時間不宜超過7d,排除故障期間應保持無故障監測設備正常運行。
10.0.2 尾礦庫在線安全監測系統應滿足尾礦壩不同施工階段的需要。系統擴建期間,不應影響已建成系統的正常運行。
10.0.3 尾礦庫在線安全監測系統的運行管理應配備專業人員負責。
10.0.4 在汛期前后、地震后,應對尾礦庫在線安全監測系統進行檢查,且每年對尾礦庫在線安全監測系統的全面檢查次數不應少于3次。
10.0.5 在線安全監測儀器的日常保養和檢查工作應按儀器使用說明書的要求進行,對于出現故障或受損的監測儀器應進行修復或更換;人工安全監測儀器使用后應進行保養和維護,用電儀器應每月通電檢驗1次,入水監測器具應擦凈晾干,并應涂抹防護油。
10.0.6 監測設施的日常檢查工作應按尾礦庫安全監測系統工程技術報告書的要求進行,對于受損的監測設施應進行修復。尾礦庫除險加固或改擴建中需保留的監測設施,應采取保護措施。
10.0.7 尾礦庫在線安全監測系統工程建檔資料應包括下列內容:
1 技術設計書、設計圖件及變更設計資料;
2 技術報告書;
3 承建單位內部驗收報告、系統試運行報告及系統比測報告;
4 系統使用維護手冊;
5 項目驗收資料及驗收意見書;
6 儀器檔案資料;
7 基準點、工作基點和監測點(孔)的點之記,監測設備、設施總體布置圖和監測設備施工安裝竣工圖;
8 工程施工記錄和隱蔽工程相關影像資料。
10.0.8 尾礦庫運營期間的監測成果資料應歸檔保存。
10.0.9 尾礦庫在線安全監測、人工安全監測成果資料存檔保管應符合檔案管理要求。

附錄A 現場巡查
附錄A 現場巡查

表A 現場巡查

附錄B 壩體表面位移監測

B.0.1 表面位移觀測墩的制作及埋設宜按圖B.0.1確定。

圖B.0.1 觀測墩圖
1-觀測墩底座;2-立柱;3-強制對中底板;4-保護裝置

B.0.2 水準基準點標石的制作及埋設宜按圖B.0.2確定。
B.0.3 靜力水準儀的安裝宜按圖B.0.3確定。

圖B.0.2 水準基準點標石埋設圖
1-混凝土蓋板;2-內蓋;3-水準標志;4-澆筑混凝土
圖B.0.3 靜力水準儀安裝圖
1-靜力水準儀;2-螺紋支撐桿;3-液體連通管;4-混凝土基座;5-靜力水準儀底板
附錄C 壩體內部位移監測
附錄D 滲流監測
附錄E 降水量監測
E.0.1 降水量監測設施應符合下列規定:
1 雨量站的觀測場地宜設置在四周空曠、平坦、避開局部地形、地物影響的地方。場地周圍應設置保護儀器設備的柵欄。
2 雨量器的結構和技術要求應符合現行行業標準《降水量觀測規范》SL 21的有關規定。
3 雨量器的安裝高度應為0.7m,桿式雨量器的安裝高度不應超過4m。
4 雨量器應固定安置于埋入土中的圓柱木柱或混凝土基柱上;基柱埋入土中的深度應能保證儀器安裝牢固;基柱頂部應平整,承雨器口應水平。應使用特制的帶圓環的鐵架套住雨量器。鐵架腳用螺釘或螺栓應固定在基柱上,并應便于觀測時替換雨量筒。
5 宜在雨量器口安裝防風圈。
E.0.2 地面雨量器安裝埋設(圖E.0.2)應符合下列規定:

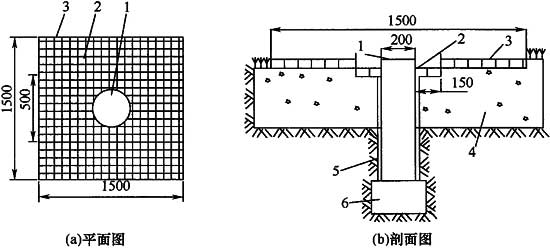

圖E.0.2 地面雨量器安裝圖
1-雨量器;2-內網格;3-外網格;4-沙石層;5-豎井;6-磚或混凝土基座
1 在安裝儀器處,應挖開2m2~3m2,并應挖深0.5m以上;回填沙石時,近地面鋪土應與地面齊平,并宜種植草皮。
2 在回填沙石場的中心,應做一內徑稍大于20cm的豎井,井底應用磚或混凝土作基座,井深應滿足放在基座上的儀器器口高出地面5cm的要求。
3 器口周圍設置應用硬質塑料片或防腐薄鐵皮制作的防濺網格。網格尺寸宜為150cm×150cm,每個小方格的長、寬、高尺寸應為5cm。在網格中心20cm×20cm范圍內不應做小方格。距中心雨量器周圍15cm范圍內應做成與整體分離的活動網格。
4 網格安置應在草皮上,雨量器應位于網格中心,網格宜與器口同高;與器口相鄰的活動網格的安裝高度應低于器口5cm。
5 地面雨量器不應設置在坑內。采用自記雨量計觀測時,地下部分宜建地下室。
E.0.3 F-86型防風雨量器安裝埋設(圖E.0.3)應符合下列規定:
1 安裝帶防風圈雨量器(計)的立柱可用直徑200mm木柱、混凝土柱或管徑100mm~150mm鋼管制作。立柱上端應固定一圓形鋼板,鋼板直徑應為260mm,厚度應為10mm。對立柱下端進行防腐處理后,立柱應牢固埋入地面以下1.0m~1.5m。
2 放置雨量器(計)的框架應使用25mm扁鋼焊制,框架大小應能自由放入、取出和穩定儀器。應用4個螺栓將框架固定在立柱頂端鋼盤上。
3 應將防風圈套在框架外部,應在中部和下部襯圈處,從相互垂直的4個方向用連桿與框架連接,應使用螺栓固定。
4 固定在框架上的防風圈,上部圈口應與器口同高。
5 在多風地區測量液態降水量時應加設防風圈,在防風圈的葉片上半部宜粘貼厚10mm泡沫塑料片,并應每年更換2次。

圖E.0.3 F-86型防風圈雨量器安裝圖
1-葉片;2、4、11-上、中、下襯圈;3、5-箍與連桿;6-框架;
7-改裝儲水桶;8-螺栓;9-圓形鋼板;10-鋼管立柱;12-改裝漏斗;
13-儲水器;14-鎖;15-把手;16-觀測門;17-塑料泡沫墊
